120张高清案例照片!详解混凝土施工质量通病
发布时间:2021-02-04   浏览:2925次

  砼的泵送质量标准及通病防治

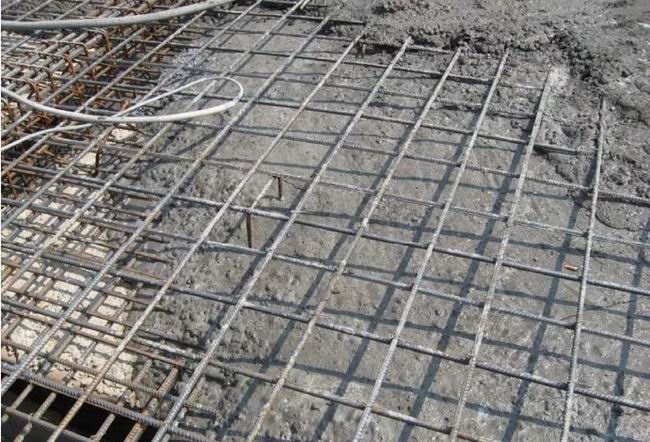

  质量通病:

  ①砼运输时间过长。

  ②砼泵送之前搅拌不够充分。

  ③由于来料较干,现场工人向砼内随意加水。

  ④现场未检测砼的坍落度。

  ⑤泵送时砼泵机料斗内浆面高度保持不够。

  ⑥泵管弯头管接得太多,或弯管角度太大。

  ⑦泵管在楼面及立面支撑、固定不符合要求。

  ⑧泵管砼出口处,砼堆积太高。

  防治措施:

  ①混凝土泵车设置处场地应平整、坚实,道路畅通,供料方便,距浇筑点近。

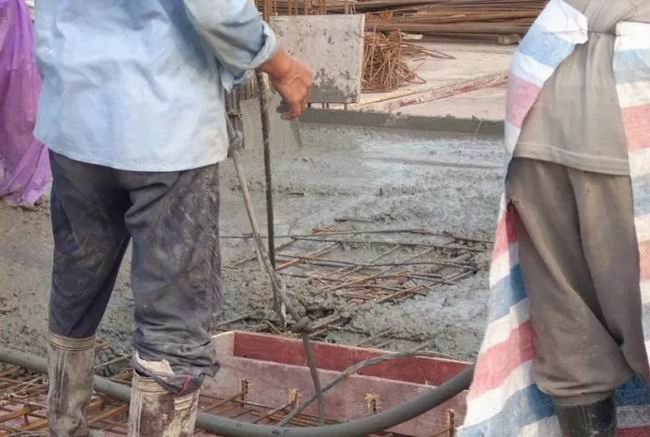

  ②砼运输时间不宜超过1.5小时,来到现场泵车应进行二次搅拌后才能泵送。

  ③砼输送管不得直接支承在钢筋、模板、预埋件上,水平管每隔一定的距离用支架、台垫、吊具等固定。

  ④每次浇砼都应安排专人检测砼坍落度是否符合要求。现场应专人看管,不得随便向砼内加水。

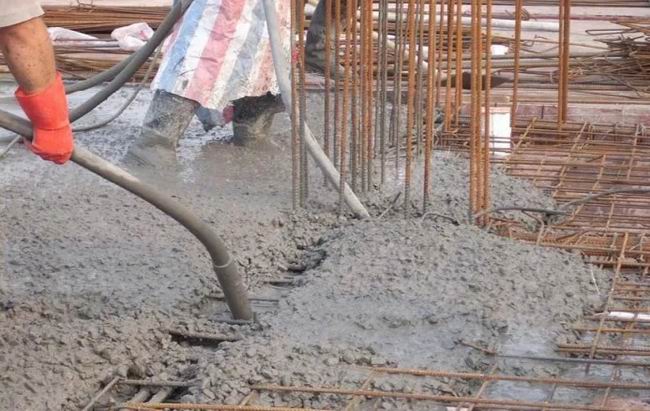

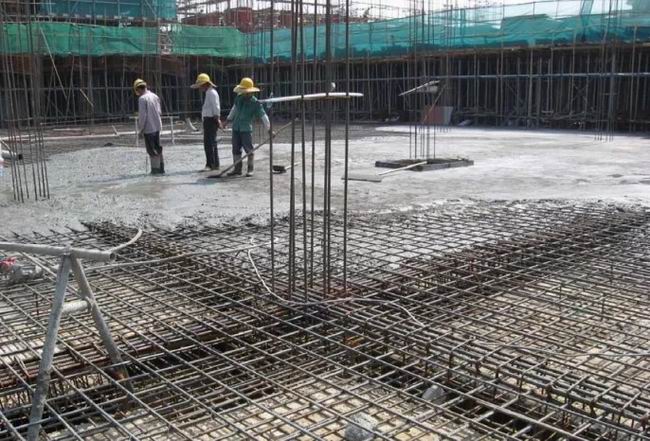

  ⑤砼泵启动后,应先送适量水、砂浆以湿润砼泵的料斗、管内壁等。

  合格标准:如下图

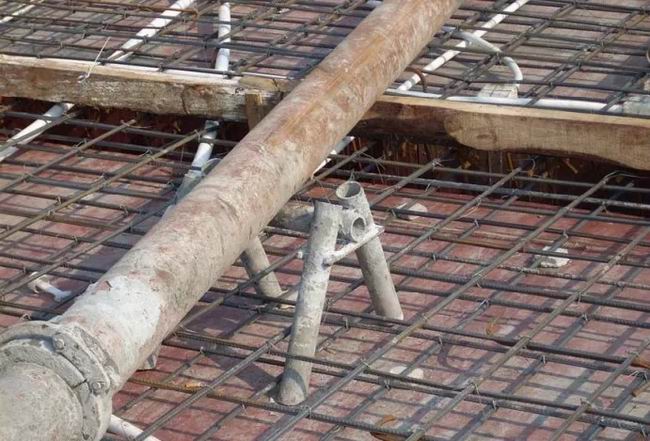

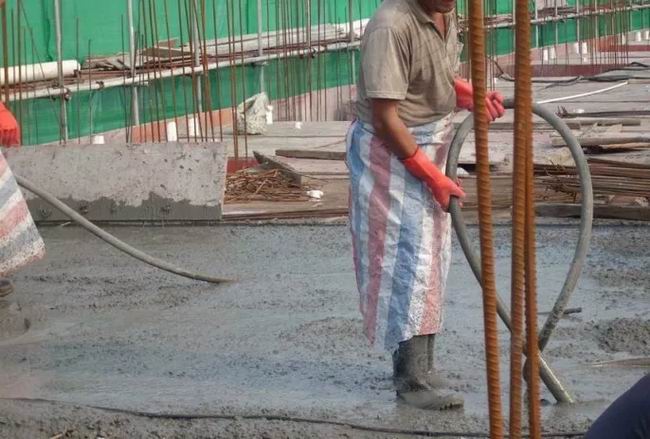

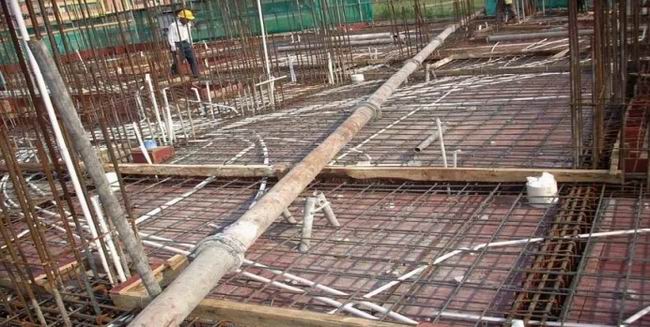

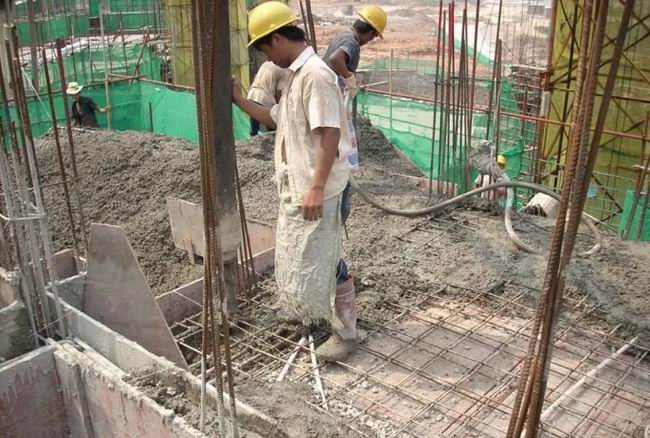

▲砼泵管在楼面上用铁登架空支撑

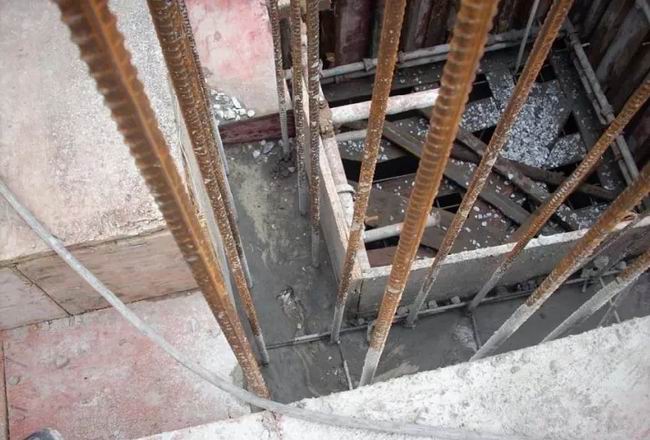

▲铁登支架泵管符合要求,有效保护钢筋和预埋件

  墙柱砼的质量标准及通病防治

  质量通病:

  ①墙柱砼浇筑前,根部没有先放入50厚左右的同配比砂浆或减半石子砼。

  ②模内未湿水冲洗,根部存在垃圾等,造成夹渣。

  ③砼振捣不充分或漏振,出现蜂窝、孔洞、露筋等。

  ④墙柱未及时校核垂直度,导致墙柱倾斜。

  ⑤砼浇筑完成后表面处理不当。柱头砼高于梁底模,影响梁底钢筋的排放。

  ⑥墙柱砼先浇时,浇完墙柱砼,在没有初凝的情况下用水冲刷墙柱头砼。

  ⑦墙柱砼裂缝。

  ⑧砼强度不符合要求。

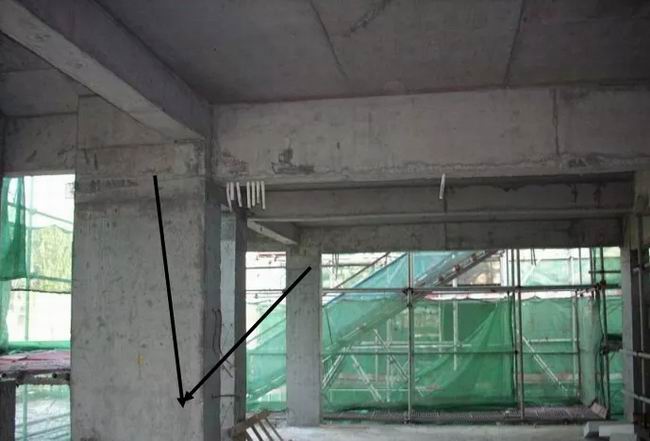

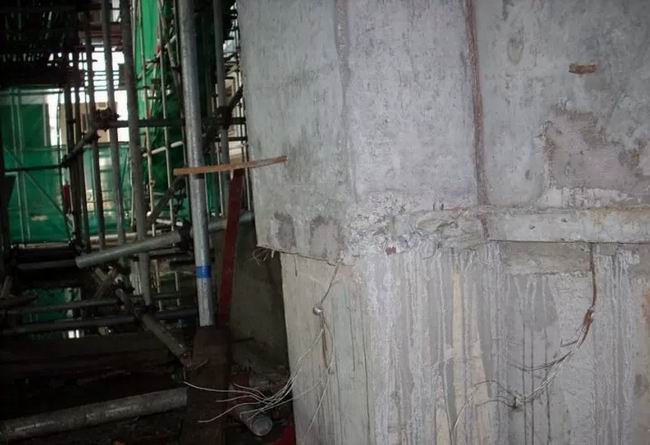

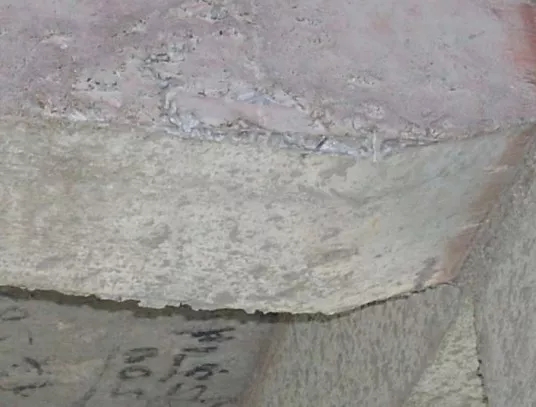

▲柱头砼表面不平整、不密实、高度高出梁底

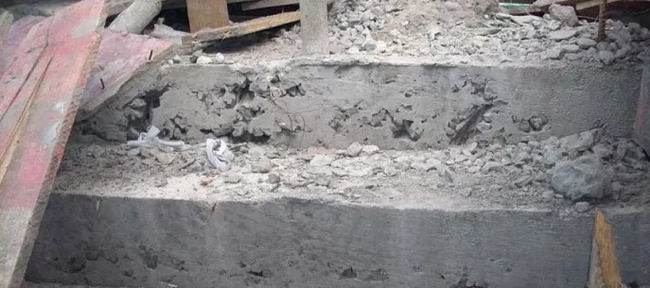

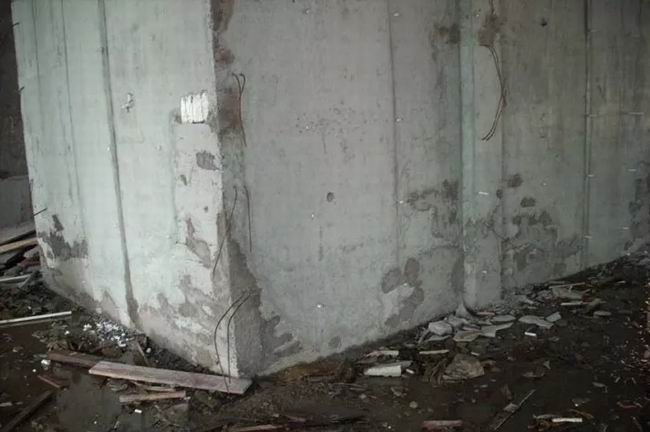

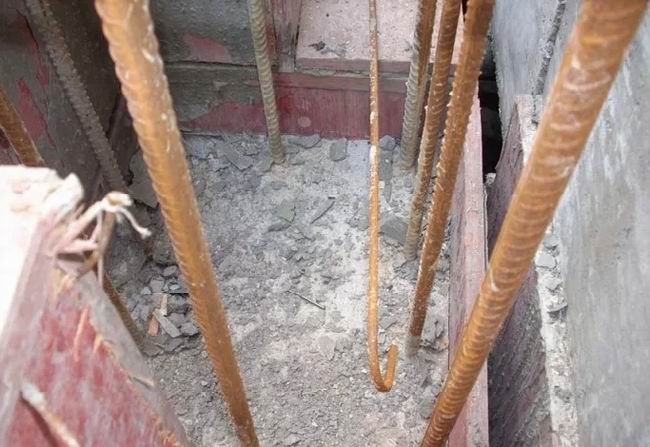

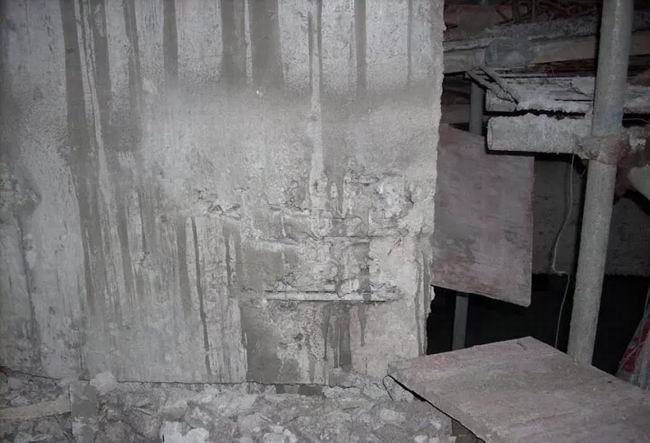

▲柱根部砼严重松散、空鼓、夹渣

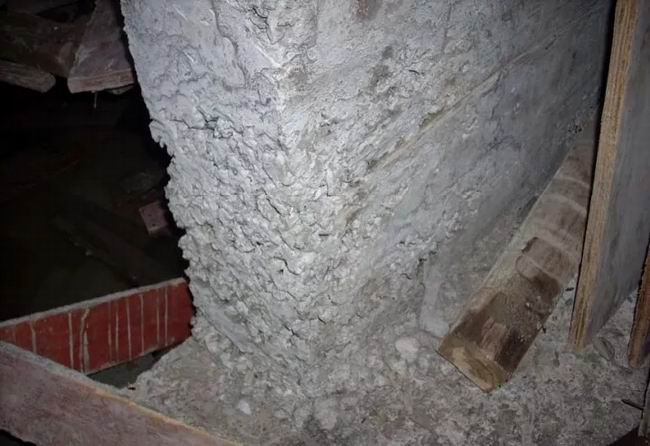

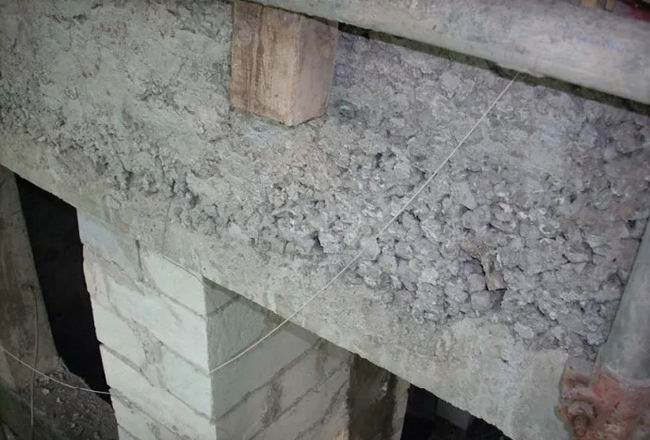

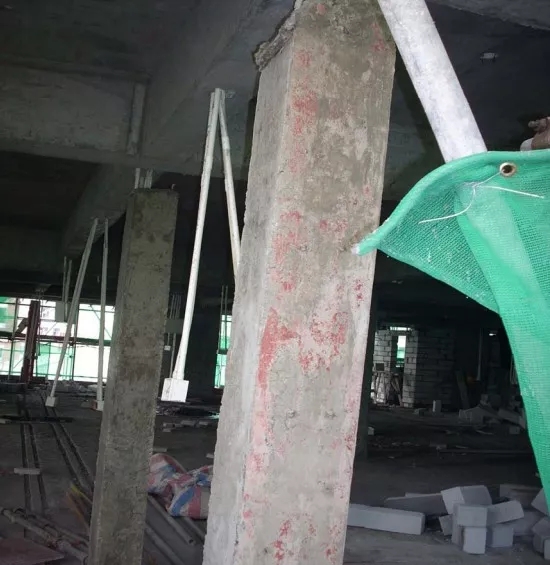

▲柱砼表面产生鼓胀

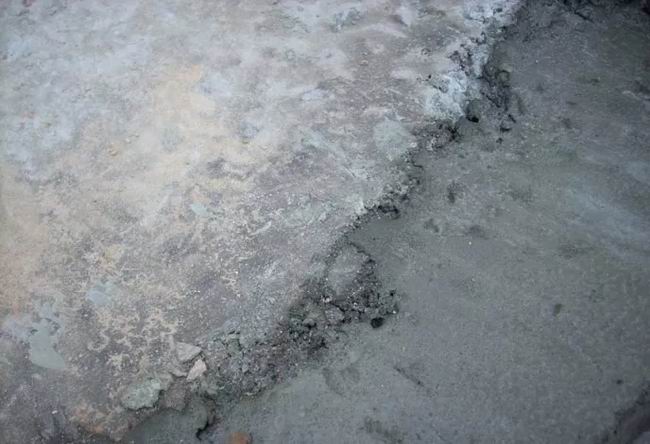

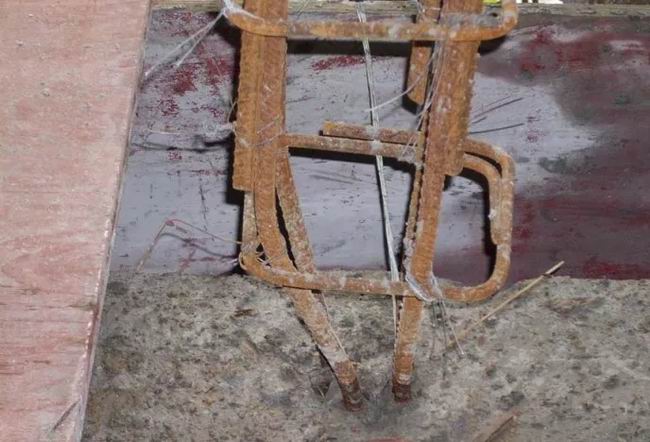

  ▲墙、柱砼施工缝部位,上下错位达50mm

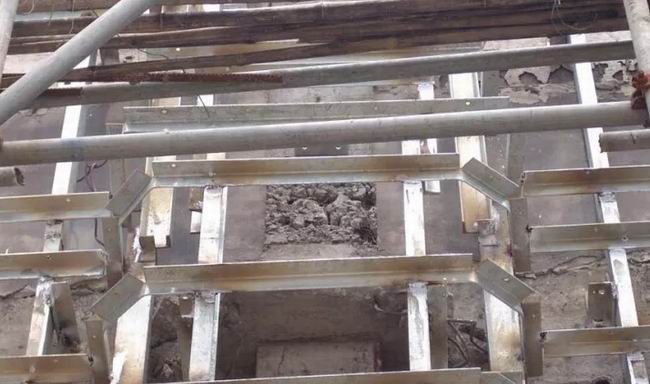

  ▲砼浇注完成后未凝固不能用水冲洗

  ▲剪力墙根部砼烂根、夹渣、蜂窝孔洞

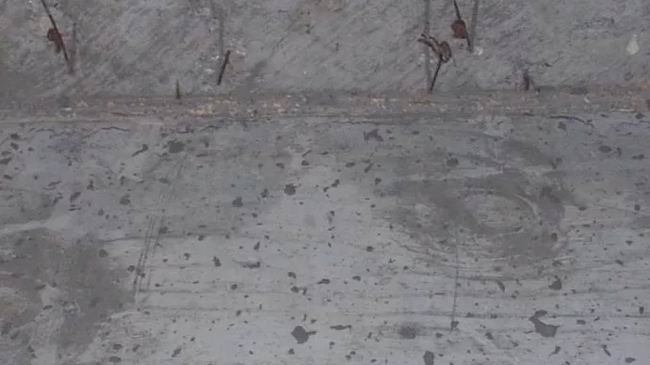

▲墙根部砼松散、夹渣,未振捣密实

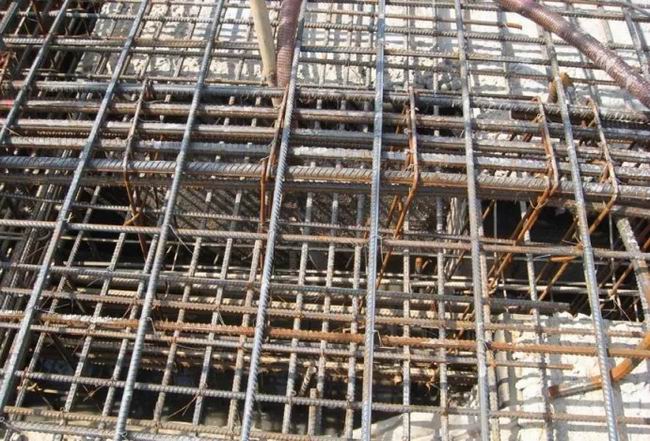

▲墙根部露筋、麻面,砼振捣不到位

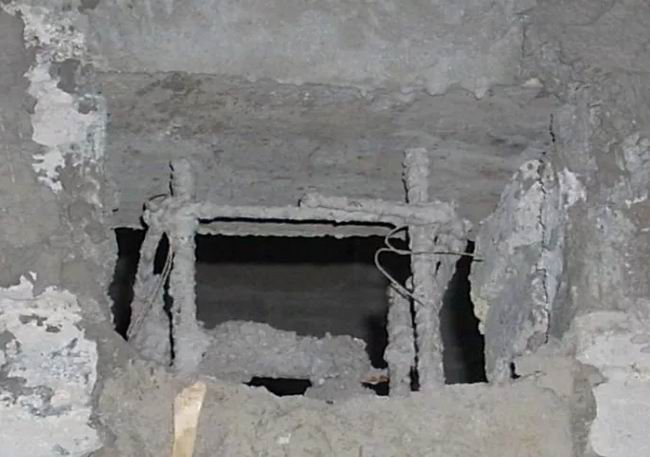

  ▲墙根部烂根、孔洞、蜂窝,砼不密实

  ▲剪力墙浇注时,一边墙砼已灌满才开始振捣,而连在一起的另部分墙内还未下料

  防治措施:

  ①墙、柱砼浇筑前先冲洗、排除模板内杂物及垃圾,并湿润所有模板。根部先放入50~100㎜厚左右的同比水泥砂浆或减半石子砼。

  ②砼从吊斗口下落的自由倾落高度不得超过2m。

  ③墙柱砼浇筑时应先从根部开始分层振捣,每层厚度不要超过500mm,依次向前推进,每浇筑一层应从低处往高处振捣。

  ④要安排工人及时对垂直度进行校正,并支顶牢固。

  ⑤当墙柱与梁板不同时浇筑时,墙柱砼浇筑高度不应超过节点处低梁底模板高度。

  ⑥浇筑砼时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题要立即处理,并在砼凝结前处理完成。

  ⑦在已浇筑的砼强度未达1.2MPa以前,不得在其上踩踏或安装模板及支架。

  ⑧墙柱砼应一次浇筑完成,不要随意留施工缝,如需要应按规范要求设置。砼浇筑完成后应及时将伸出的钢筋整理到位。

  ⑨每个部位砼浇筑刚完成不得马上用水冲刷。

  ⑩认真按设计要求控制砼强度等级,如梁板砼与墙柱砼相差只有一个等级时,节点砼可按梁板砼施工,如差两个等级或以上则节点砼必须按较高等级施工。

  合格标准:如下图

▲柱砼上端表面平整、密实、干净,砼面低于低的梁底,砼硬化后浇水养护

▲墙柱根部砼浇注密实、观感较好

▲墙柱砼浇筑前先淋水润湿模板

▲墙砼表面平整密实,边角顺直,观感较好

▲柱砼表面平整密实、无蜂窝、无胀鼓、边角顺直、垂直度较好

▲柱砼表面平整密实、无蜂窝、无胀鼓、边角顺直、垂直度较好

  3梁板砼的质量标准及通病防治

  质量通病:

  ①梁、板砼出现露筋、蜂窝、孔洞。

  ②梁位移、变形、下挠、鼓胀。

  ③梁板砼开裂。

  ④梁柱节点砼振捣不到位。板面砼不使用平板振动器。

  ⑤梁板砼浇筑时,被踩塌、移位、松脱的钢筋没有及时复位,部分板负筋钢筋头外露未处理。振动棒直接振钢筋骨架使钢筋偏位。

  ⑥楼面砼平整度偏差较大,标高偏差、板厚度偏差大。

  ⑦砼强度不符合要求

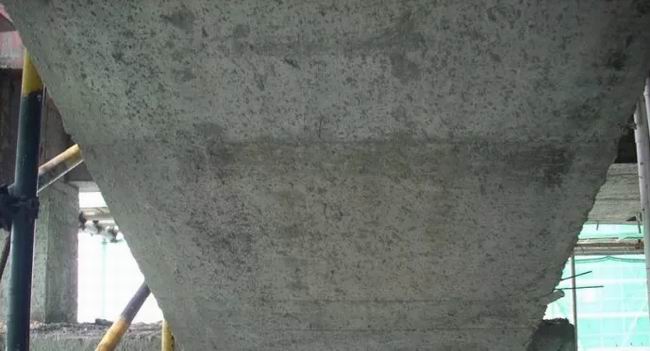

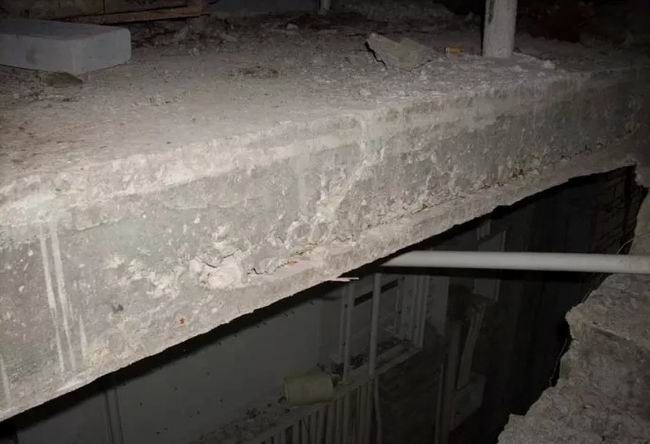

▲梁底砼鼓胀

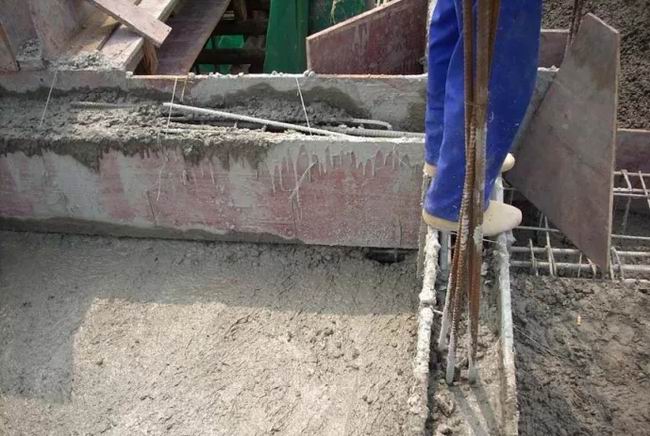

▲梁侧砼露主筋,砼未振捣密实

▲边梁砼松散、孔洞,漏振

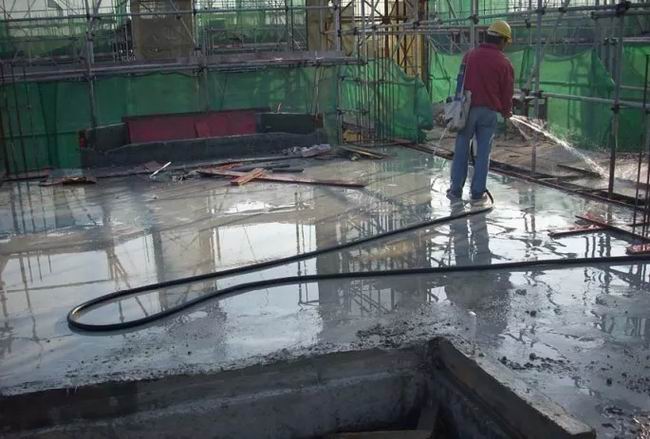

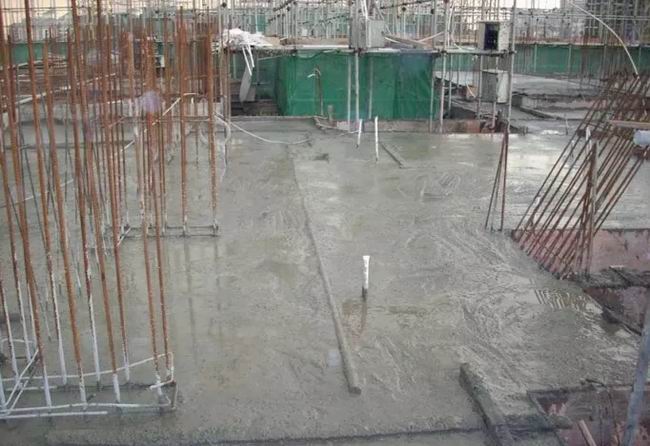

▲楼面砼浇注没有使用平板振动器振捣,砼表面没有用杠尺刮平,平整度较差

▲楼面砼浇注没有使用平板振动器振捣,砼表面没有用杠尺刮平,平整度很差

▲板砼浇筑未使用平板振动器

▲梁板砼浇注时,钢筋被踩塌、松脱、移位,未整理复位

▲梁板砼浇筑时,使用振动棒直接别柱梁主筋振动,使钢筋移位

▲板砼浇筑后,部分板负筋钢筋头外露未整理

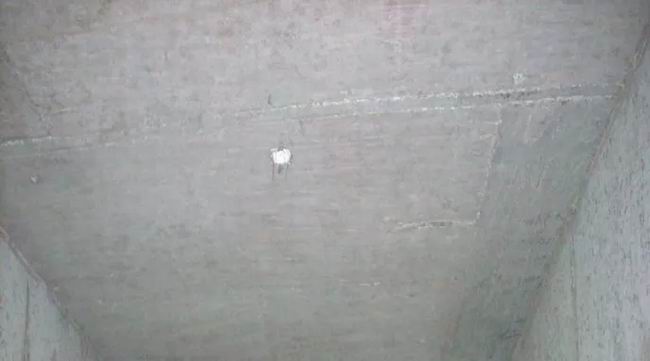

▲梁板砼振捣不密实,存在孔隙,出现漏水

  防治措施:

  ①梁板砼浇筑之前必须严格做好钢筋隐蔽验收,并向工人做好技术交底工作,正确使用振动器,确保振捣充分,现场安排专人看管。

  ②商品砼来到施工现场应有专人检查送料单,查看砼是否符合设计要求的强度等级,同时安排专人进行砼的坍落度检测,不符合要求的及时处理。

  ③砼浇筑时安排专人对模板、支撑进行巡查,发现问题及时处理。

  ④梁柱节点应使用小型振动器振捣,梁砼振捣时不得直接振动钢筋骨架,板砼的振捣应必须使用平板振动器。

  ⑤浇筑砼时应安排钢筋工跟班,及时整理被踩塌、移位、松脱、外露的钢筋。

  ⑥楼面砼在拖完平板振动器后要及时用杠尺按预定标高刮平表面。

  ⑦砼浇筑完成后不得过早上人做业、堆放材料,以防开裂。12小时内要及时进行湿水养护。

  合格标准:如下图

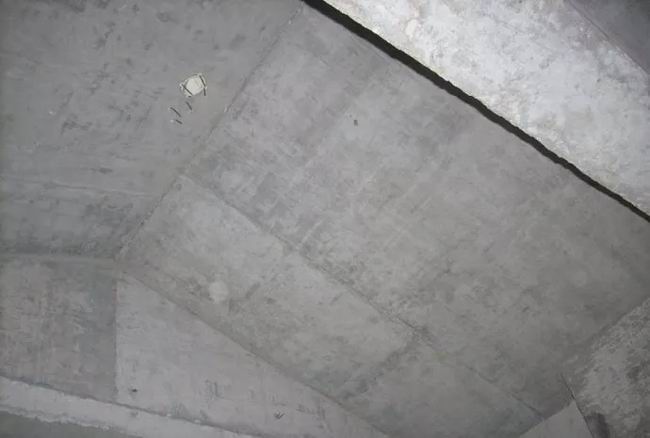

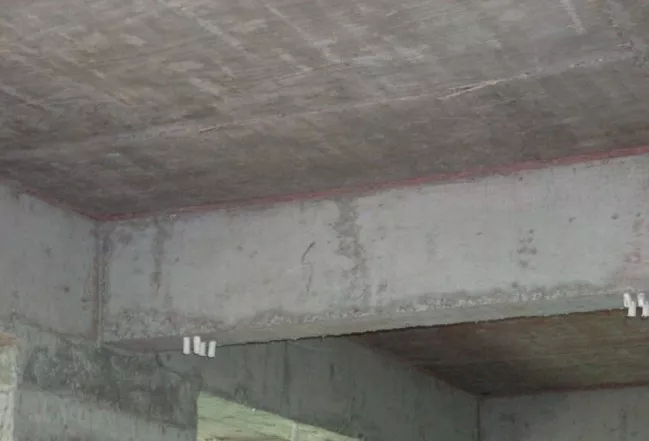

▲梁板砼成型较好,表面平整、密实、无外观缺陷,边角较顺直

▲楼面砼表面平整、密实,无明显外观缺陷,有高差部位边线顺直、标高差明显

  4楼梯砼的质量标准及通病防治

  质量通病:

  ①楼梯砼浇灌前没有清理根部造成夹渣,没有淋水湿润模板。

  ②砼振捣不当,从上面向下振,或振捣不到位,踏步根部孔洞、露筋。

  ③踏步歪曲、变形、大小头或胀鼓,或不平整。

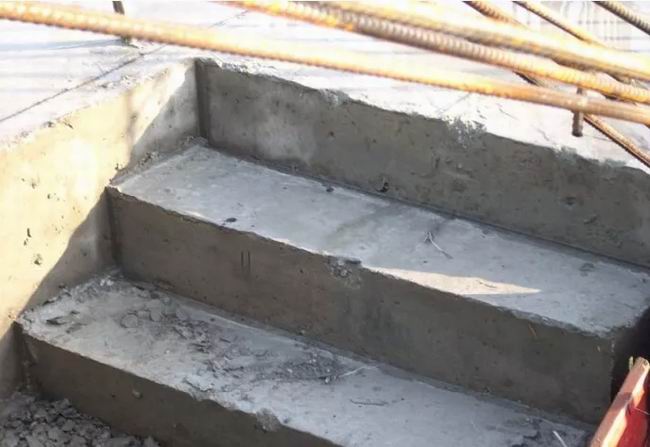

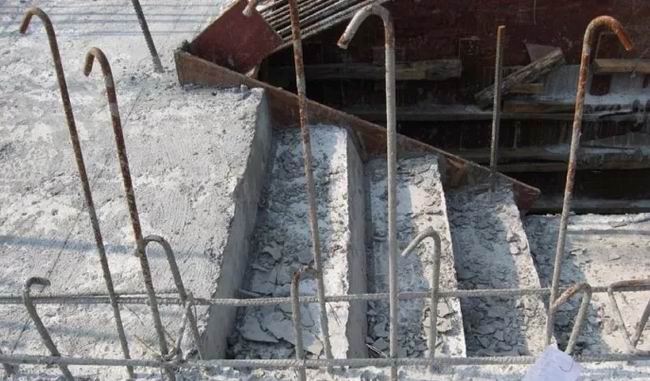

▲楼梯踏步砼振捣不密实,存在较大的孔洞、露筋

▲楼梯踏歪扭不直、踏步根部胀鼓

  防治措施:

  ①楼梯砼浇筑前必须安排专人先清理根部垃圾,并湿润模板,做好隐蔽验收工作。

  ②楼梯段砼自下而上浇筑,先振实底板砼,达到踏步位置时再与踏步砼一起浇捣,不断连续向上推进,并随时用木抹子将踏面抹平。

  ③在浇捣前要检查好踏步模板尺寸、平水、标高是否符合要求,安装是否牢固,在浇捣过程中要随时观察有没有变形。

  合格标准:如下图

▲楼梯砼平整、顺直、无外观质量问题,踏步成型良好,尺寸符合要求

▲楼梯底板平整密实,根部无夹渣,边角顺直

▲楼梯踏步砼平整、密实,无蜂窝、露筋等外观缺陷

  5施工缝的设置标准及通病防治

  质量通病:

  ①施工缝随意留置,不按设计要求或施工方案。

  ②施工缝设在主梁跨中,或受剪力较大部位。

  ③板结构留置的施工缝边不顺直、不利于新砼接合。

  ④临时施工缝设置不当、无规划、边线不顺直,不利后浇砼结合

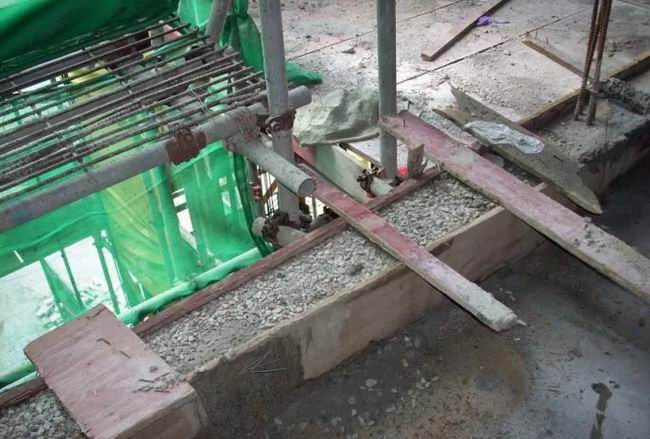

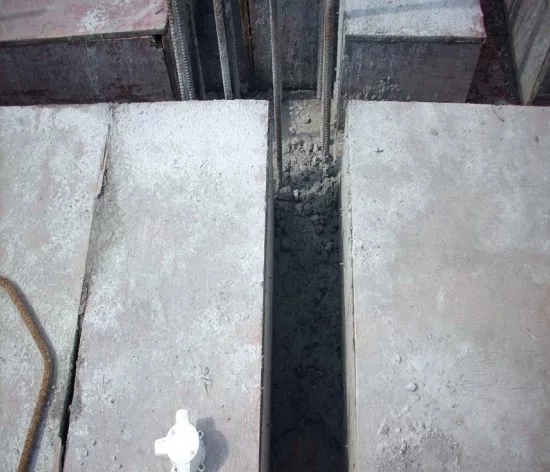

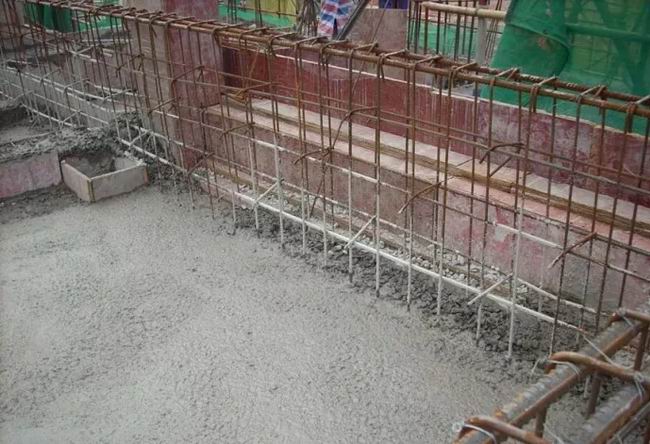

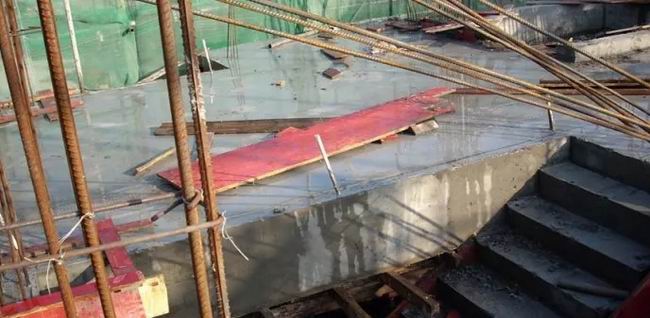

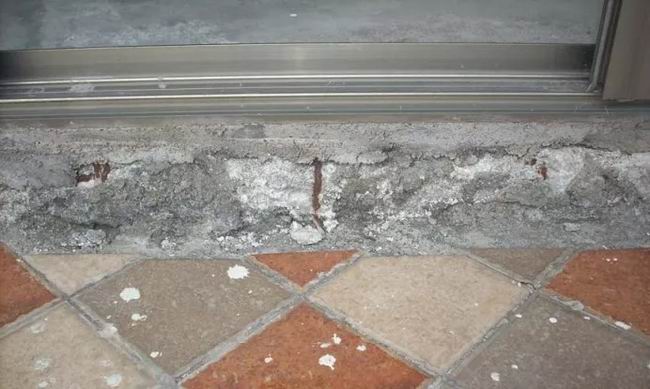

▲施工缝设置在梁底下1M左右,不合理

▲施工缝不应设置在悬挑板部位,且施工缝表面处理不符合要求

▲楼梯施工缝设置不合理

▲坡屋顶檐口水沟不应再沟底板面留设水平施工缝

▲施工缝设置不当,不刮后浇砼结合,砼未及时养护局部已开裂

  防治措施:

  ①砼施工缝不得随意留置,其位置应按设计要求和施工技术方案事先确定。

  ②尽可能设在受剪力较小的部位,且要便于施工。

  ③和板连成整体的大断面梁,留置在板底面下20~30mm处。

  ④单向板留缝应平行于板的短边。

  ⑤有主次梁的楼板宜顺着次梁方向浇筑,施工缝应留在次梁跨度的中间三分之一范围内。

  ⑥楼梯的施工缝应留置在楼梯段中间三分之一范围。

  ⑦结构柱应留置在板面或柱上端距梁底20~30mm处。

  合格标准:如下图

  ①施工缝留设在剪力较小部位。

  ②施工缝隙的留设位置要便于现场施工操作。

  ③临时施工缝要及时进行养护及保护,做好表面处理,便于及时进行后浇砼施工。

▲墙柱施工缝应设置在梁底20~30mm处

▲墙柱施工缝砼表面干净、平整、密实

▲墙柱施工缝应设置在梁底20~30mm处

  6施工缝砼的浇筑质量标准及通病防治

  质量通病:

  ①施工缝处砼松散、未振捣、表面浮浆多或堆有残渣、垃圾等。

  ②新砼浇筑时施工缝砼表面未处理。接缝砼不密实、新旧砼接口表面不平滑。

  ③施工缝处砼强度不够,钢筋被挠动松脱,或强度不够又在上面浇砼。

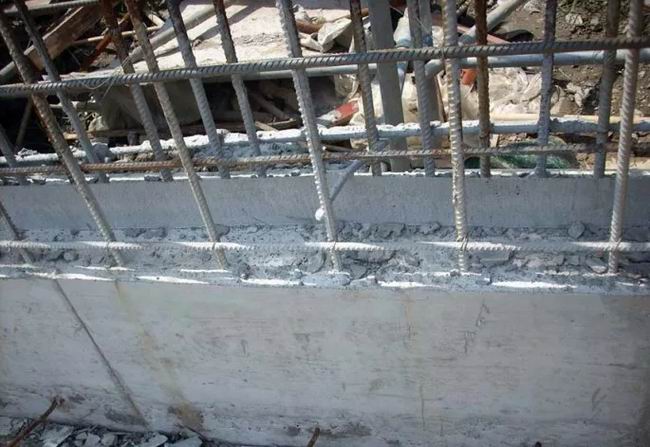

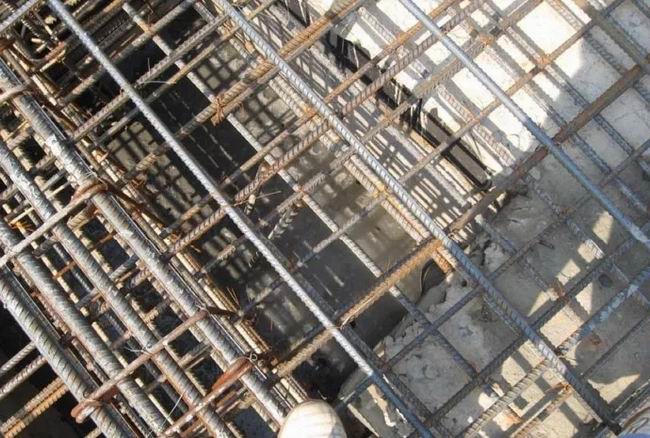

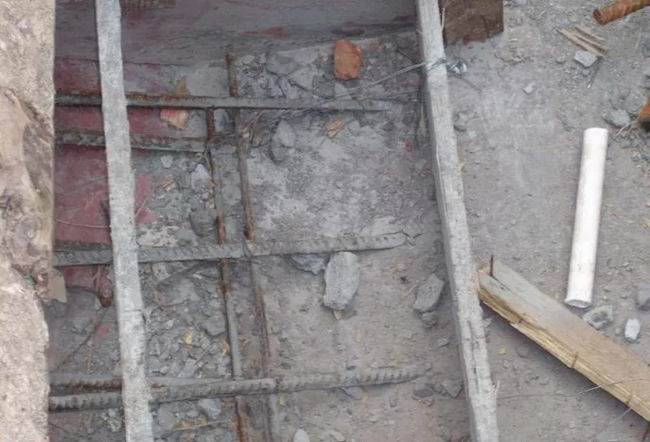

▲梁留设的水平施工缝表面砼松散未振捣、凹凸不平

▲板施工缝处新旧砼结合差,不密实、不平滑,接口表面没有清扫、刷素水泥浆等处理

▲梁砼垂直施工缝处不符合要求,松散、未振捣密实,表面不刮新旧砼结合

▲剪力墙水平施工缝表面砼处理不当,未振捣密实、表面不平整、有夹渣

▲柱头施工缝有杂物未清理干净

▲坡屋顶檐口水沟设置施工缝不符合要求,砼松散,存在漏水隐患

▲水沟底不应设置施工缝,且后浇砼时施工缝未处理、砼松散

  防治措施:

  ①在施工缝处继续浇筑砼时,已浇筑砼的抗压强度必须达到1.2MPa以上。

  ②施工缝表面砼应平整、密实。

  ③在施工缝施工时,应清除水泥薄膜和松动的石子以及软弱的砼层,同时还加以凿毛,用水冲洗干净并充分湿润,残留在砼表面的积水应予以清除,并在施工缝处铺一层水泥浆或与砼成份相同的水泥砂浆。

  ④施工缝位置附近需要弯钢筋时,要做到钢筋周围的砼不受松动和损坏,钢筋上的油污、水泥砂浆及浮锈等杂物要清除。

  ⑤从施工缝处开始继续浇砼时,要注意避免直接靠近缝边下料,振捣前宜向施工缝处慢慢推进。

  合格标准:如下图

▲墙施工缝表面砼较密实,表面较平整,刮于新旧砼的结合

▲柱砼根部密实,表面平整、干净

▲剪力墙根部砼密实、干净,无松散石子

▲墙柱上端施工缝砼无胀模、无漏浆、无夹渣、外观较好

▲剪力墙、柱上端施工缝处砼表面平整、密实,留设位置符合要求

  7构造柱、过梁、圈梁砼的质量标准及通病防治

  质量通病:

  ①构造柱砼不密实,上端钢筋未锚处梁内,上端砼未浇满不到梁底。

  ②构造柱截面尺寸不符合要求,构造柱钢筋预埋不合要求。

  ③构造柱砼在砌砖之前先浇筑,且无任何拉结筋。

  ④过梁长度及厚度尺寸不符合设计要求,过梁搁置长度或搁置方式不符合要求。

  ⑤圈梁厚度尺寸不够,墙柱未留钢筋与圈梁钢筋焊接。

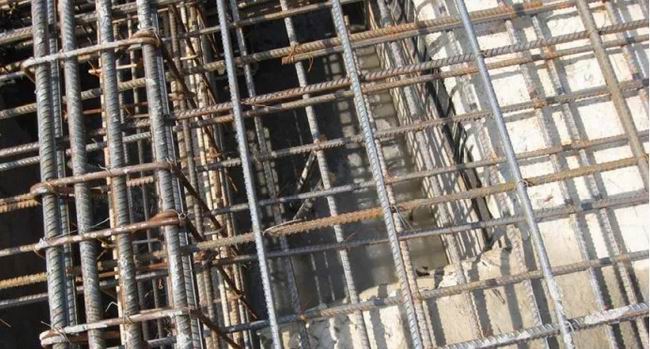

  ⑥构造柱、过梁、圈梁砼松散不密实,未振捣。

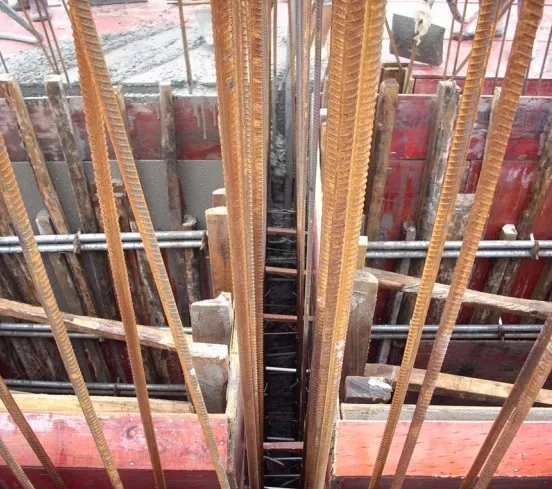

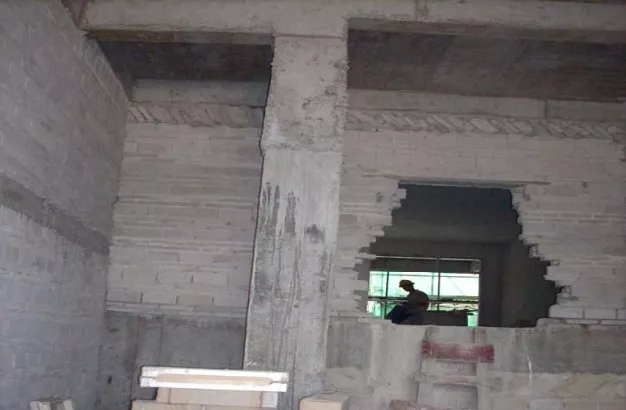

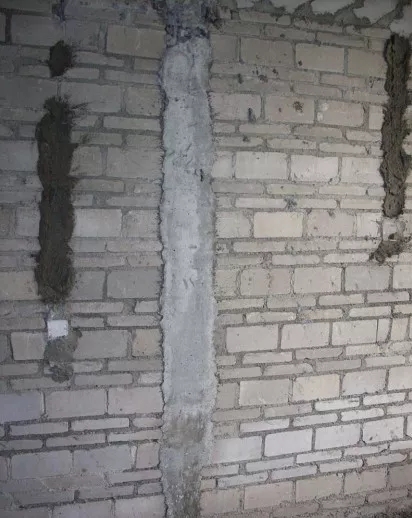

▲构造柱砼先浇筑,后砌砖,未设置拉结筋,顶端未与梁底连接好

▲构造柱钢筋预埋不符合要求

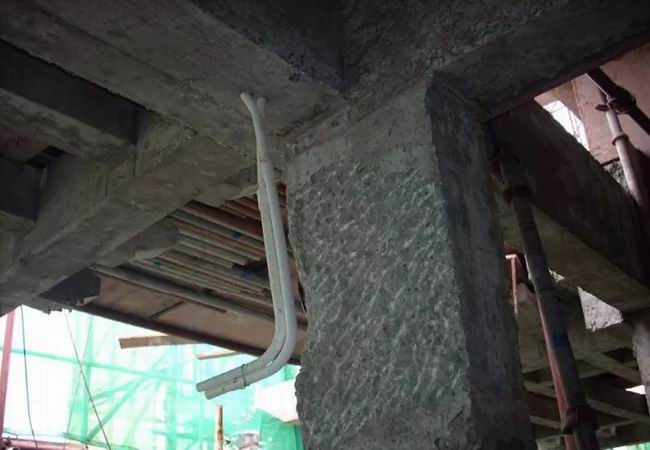

▲梁底未预埋钢筋与构造柱钢筋焊接,上端砼没有浇到梁底

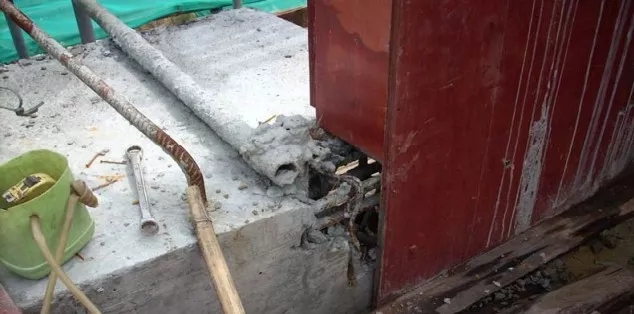

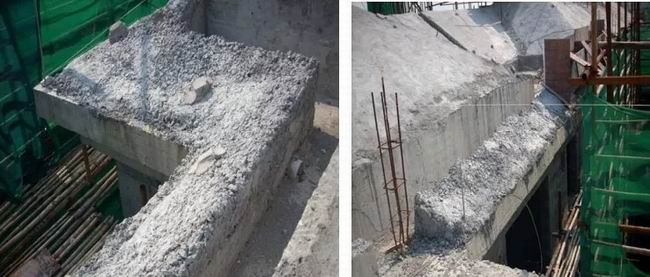

▲构造柱截面尺寸不符合要求,两端窄小,砼有孔洞、露筋

  防治措施:

  ①框架结构中构造柱不得与框架结构同时浇筑,也不得在砌砖墙之前浇筑,应在砌体完成之后浇筑。

  ②浇筑框架砼前,应在构造柱位置的框架梁底面预埋下层的4根构造柱插筋,同时在同一位置的梁顶面,预留出4根与梁筋绑扎固定的本层构造柱插筋,并控制截面尺寸满足要求。

  ③浇筑构造柱砼时,柱顶砼宜采用灌浆法,高度超过梁底,待砼一定强度后凿除多余的砼。

  ④过梁的厚度及配筋根据其跨度按设计要求。在有圈梁部位,在墙柱砼结构施工时预埋圈梁插筋,按设计要求配筋。

  合格标准:如下图

  ①构造柱截面尺寸一般较小为250×墙厚。构造柱砼在砌体完成之后浇筑。

  ②过梁两端的搁置长度:120墙至少为120,180墙与240墙至少为240。

  ③砼无外观质量缺陷。

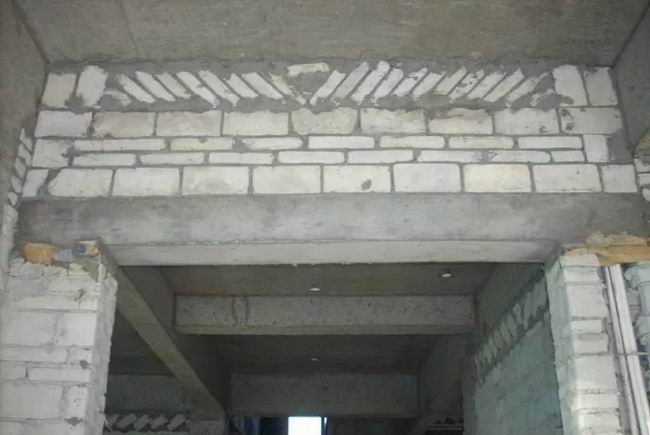

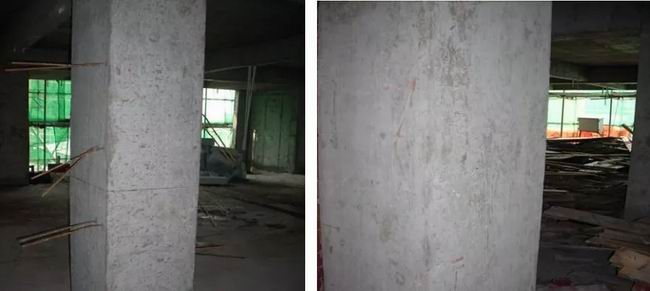

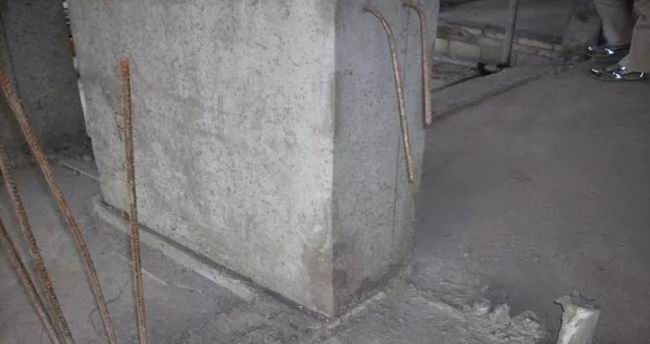

▲构造柱尺寸符合要求、砼质量良好

▲过梁砼表面平整、密实,无外观质量缺陷,过梁高度尺寸及两端搁置长度符合要求

  8坡屋面砼的质量标准及通病防治

  质量通病:

  ①砼坍落度不符合要求。

  ②坡屋面砼未进行振捣,只是用铁揪拍平,密实度很差。

  ③表面孔洞、麻面,平整度差。

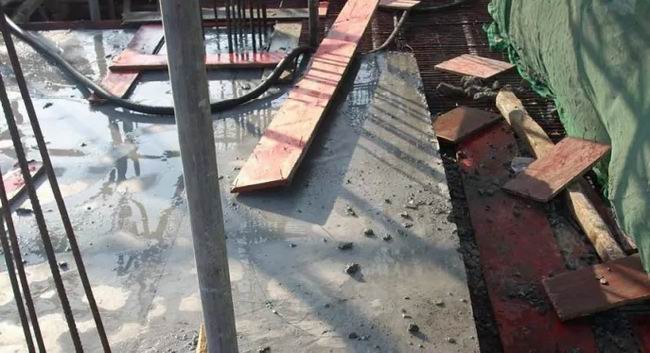

  ④砼浇筑时摊铺不及时,局部砼失水松散

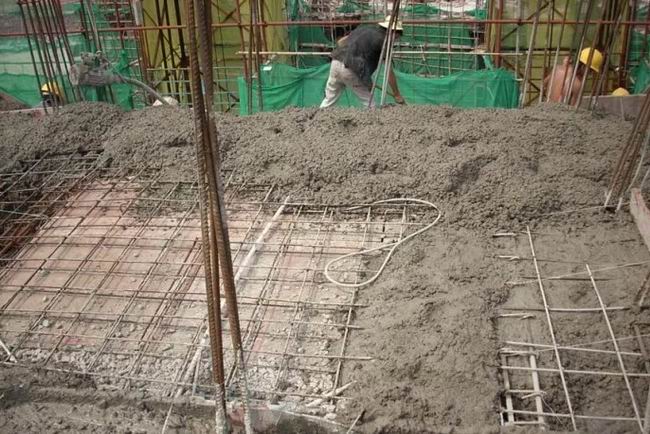

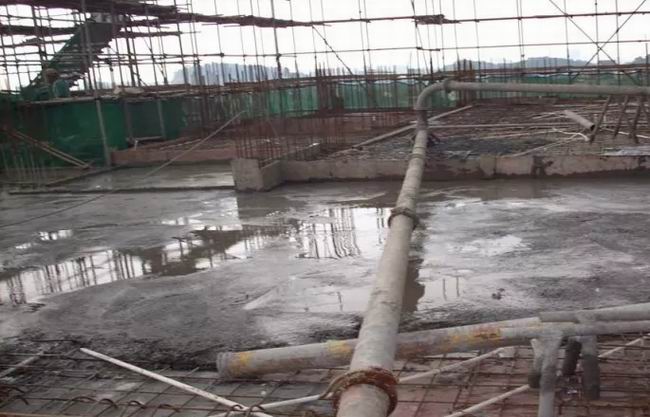

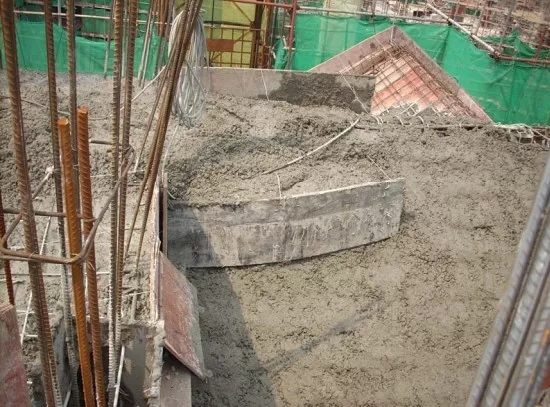

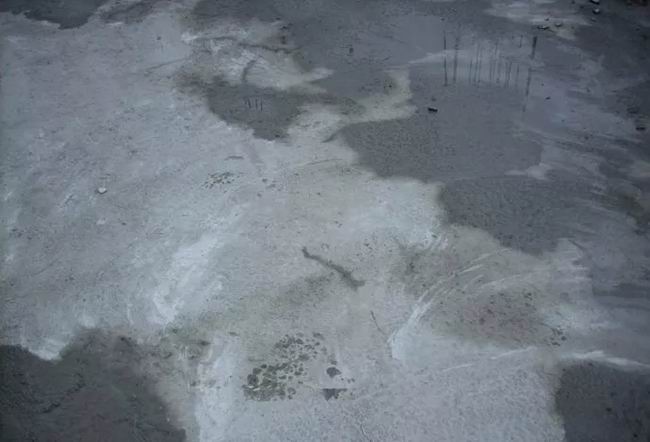

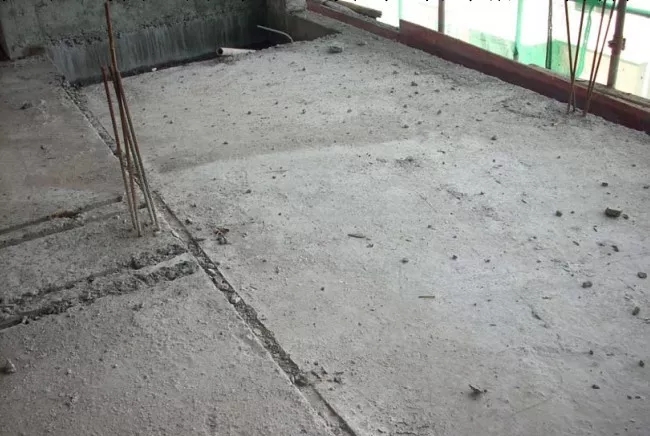

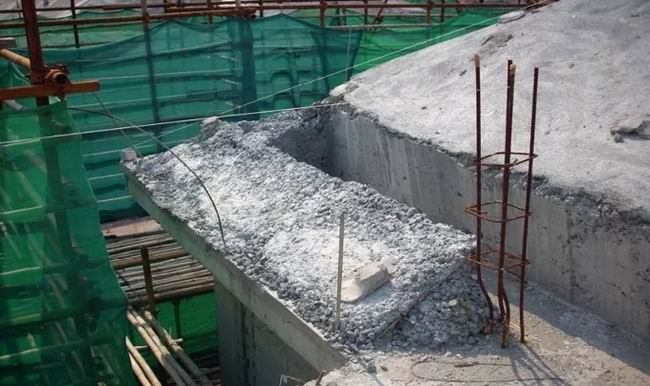

▲砼局部初凝,表面全部麻面,砼未进行振捣,坡面平整度差

▲砼只有摊铺在模板上,未振捣,砼浇筑前模板也没湿水

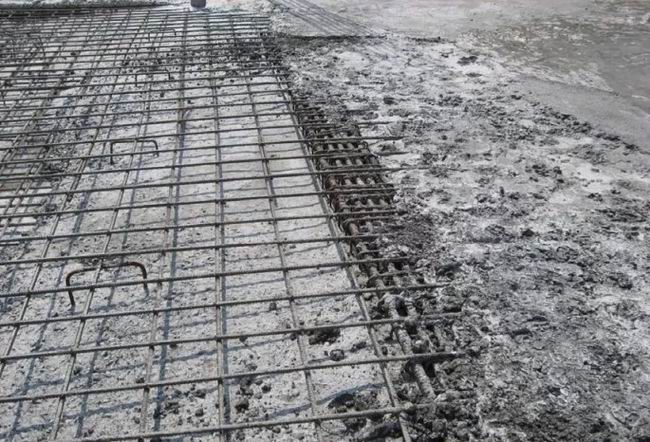

▲砼全部堆积在坡面上没有及时摊铺、振捣,砼在高温天气下局部已过初凝变成松散无凝结砼

▲局部梁板砼没有振捣已开始干硬,高温下模板无湿水

▲砼堆积较高无振捣,局部板面砼松散、钢筋外露,未及时浇筑的边缘没有处理好,已经干硬

  防治措施:

  ①坡屋面砼应特别注意控制坍落度,按设计要求报料。

  ②坡屋面砼应进行振捣,模板应先浇水湿润。振捣要及时,不能堆积太高,不

  能及时连续浇筑的部位要按施工缝要求处理。

  ③坡屋面砼可分段浇筑,从底部开始向上推进,每次浇筑高度可控制在1.5M左

  右,待下段砼浇筑完成1~2小时后可浇上段砼。砼表面应平整、密实。

  合格标准:如下图

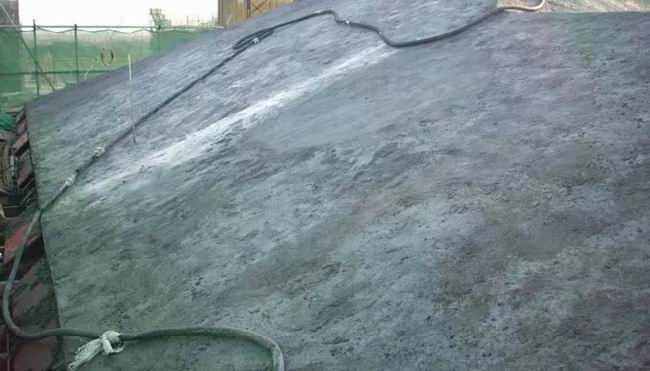

▲坡屋面砼表面平整、密实,表观质量较好

▲坡屋面底面砼成型良好,无外观质量缺陷

  9桩芯砼的质量标准及通病防治

  质量通病:

  ①桩孔内泥、水较多未清理,或清理不干净,使桩芯钢筋泡在泥水中。

  ②桩芯砼未振捣密实。

  ③桩芯钢筋的大小及锚入桩内长度、锚入承台长度不符合要求。

  ④桩芯砼未浇筑就先绑扎承台钢筋,使桩芯砼质量得不到保证。

▲坡屋面底面砼成型良好,无外观质量缺陷

  防治措施:

  ①桩锯完成后及时安排工人将每个桩孔内的泥水清理干净。在放桩芯钢筋之前将桩口覆盖住。

  ②桩芯钢筋下料必须按设计要求。

  ③桩芯砼浇前再次抽取桩孔内的积水,然后放入桩芯钢筋,并立即浇筑砼,应用小型振动器进行振捣,抹平桩口砼。

  ④现场加强管理,应先安排施工完成桩芯砼后才能安装承台钢筋。

  合格标准:

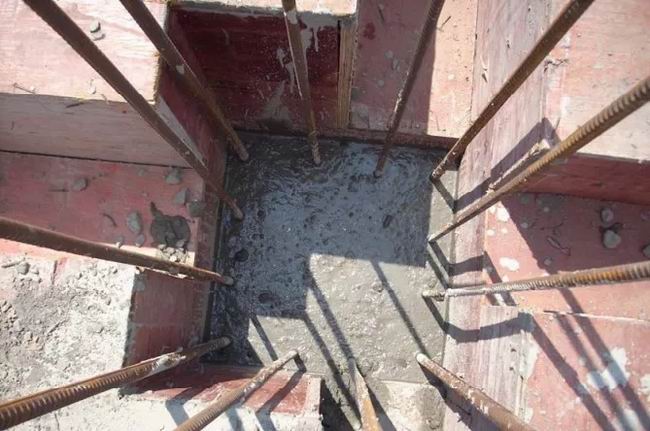

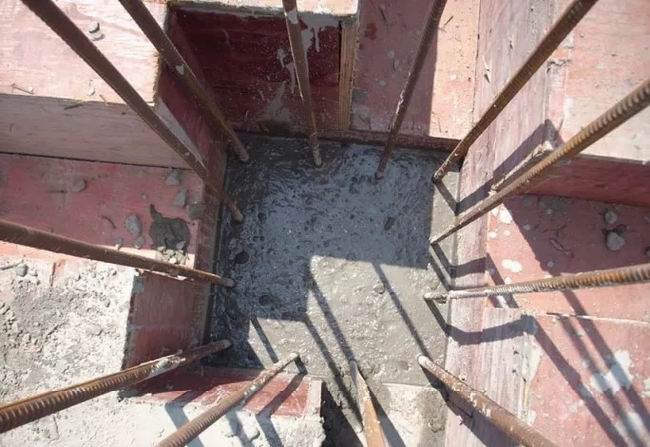

  ①桩芯内干净、无泥,深度满足钢筋放置要求。

  ②桩芯砼振捣密实、无杂物、无积水、无外观质量缺陷。

  ③桩芯钢筋及砼强度均满足设计要求。

  10大体积砼的质量标准及通病防治

  质量通病:

  ①承台内积水、泥未排除。

  ②砼浇筑时分段分层不当。

  ③砼振捣不到位、不及时、不充分。

  ④砼完成后表面覆盖养护不当、不及时,养护时间不够。

  ⑤大体积砼开裂。

▲分层分段不当,临时施工缝处砼未及时浇筑及未及时养护,局部出现开裂

▲分层分段无计划、无规则,临时施工缝处砼表面处理不当,不利新浇砼结合

▲局部砼未振捣密实,施工缝留设不当,表面踩塌

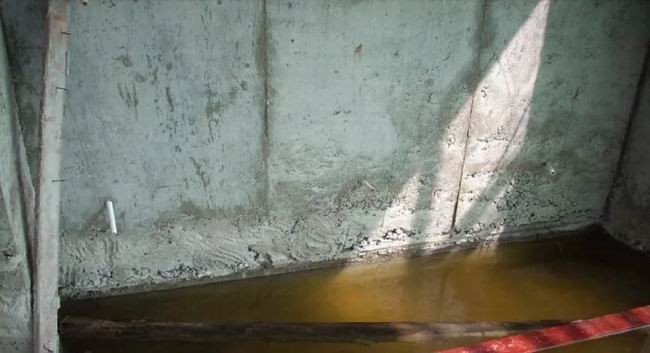

▲砼已流入承台内,但承台内积水未排除

▲砼已流入承台内,但承台内积水未排除

  防治措施:

  ①承台钢筋安装前必须先安排专人清泥、排水,在钢筋绑扎完成后砼浇筑前再次安排专人排除每个承台内的积水,符合要求后及向承台内下砼。

  ②对大体积砼分段不能过长,分层不能较厚,分层厚度控制在300左右,在下层砼初凝之前必须要浇筑上层砼。

  ③必须配备足够的振动器,现场有专人进行管理,控制整个浇筑过程。

  ④砼完成后12小时内必须进行覆盖养护或蓄水养护,养护时间按设计与规范要求。商品混凝土由于加入了缓凝型外加剂,要养护14天。

  合格标准:如下图

▲砼浇注前抽除承台内的积水

  11砼的养护质量标准及通病防治

  质量通病:

  ①砼浇筑完成后12小时内未及时湿水养护或覆盖养护,造成砼强度不够或砼开裂。

  ②养护不到位,有的部位有养护,有的部位没有养护。

  ③湿水养护的次数不够,养护的时间不够长。有时只在浇完砼后第 一天进行淋水养护。

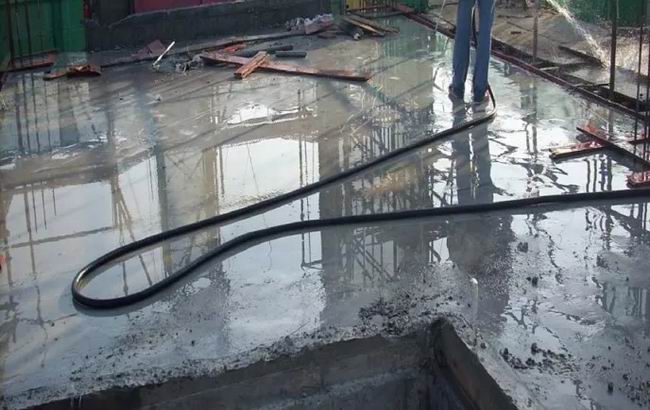

  ▲高温天气,砼才完成一两天,无人养护

  ▲砼养护不到位,湿水不充分,养护时间不够,表面已产生裂纹

  防治措施:

  ①砼浇筑之后,必须在12小时之内安排专人进行湿水或覆盖养护。养护期内要保证砼结构表面湿润状态,养护面要全面到位。

  ②现场应有相应管理人员常到现场巡查,发现养护不到位的地方及时安排进行养护。

  合格标准:如下图

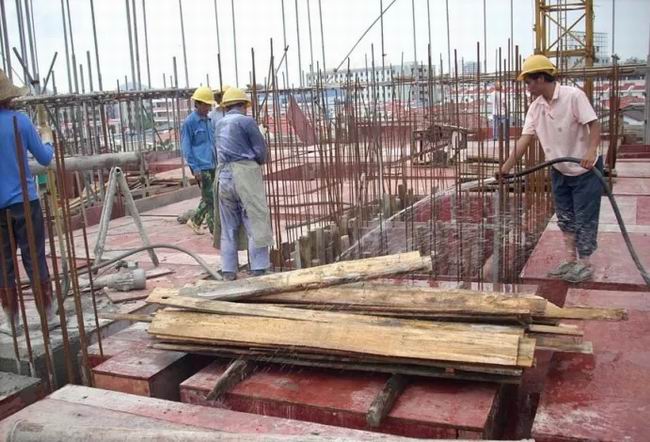

  ▲梁板砼浇筑完成后12小时内有专人淋水养护

  12砼的成品保护

  质量通病:

  ①砼刚浇筑完成,未初凝就被踩踏,或被水冲刷。

  ②砼强度未达要求(1.2MPa)就上人作业、过早堆载等,使砼表面损坏、开裂。

  ③拆模过早或被撞击,导致砼破损、开裂。

▲砼浇筑完成后没有做好保护,施工人员在砼上行走

▲楼面过早堆载,使板底砼开裂,有漏水现象

▲砼刚浇完就被水冲刷,未采取保护措施

▲梁出现裂缝,或拆模过早或过早受压

▲未做好保护,钢筋外露已锈蚀

  防治措施:

  ①施工中,不得用重物冲击模板,不准在模板和支撑上搭脚手架,以保证模板牢固、不变形。

  ②侧模板应在砼强度能保证其边角和表面不受损伤时,方可拆模。

  ③砼浇筑完成后,待其强度达到1.2MPa以上,方可在上面进行下道工序施工。

  ④预留的管线、螺栓及插筋,在浇砼时不得碰撞,或使之产生位移。按设计要求预留孔洞或预埋件,不得以后凿洞埋设。

  合格标准:如下图

▲侧模拆除时间适当,边角基本无损坏,悬挑构件无堆载

▲梁板砼浇筑完成后再12小时内无堆载、无人过早上去作业

▲板底平整、密实,无裂缝出现

  来源:网络

免责声明:本站部分图片和文字来源于网络收集整理,仅供学习交流,版权归原作者所有,并不代表我站观点。本站将不承担任何法律责任,如果有侵犯到您的权利,请及时联系我们删除。
